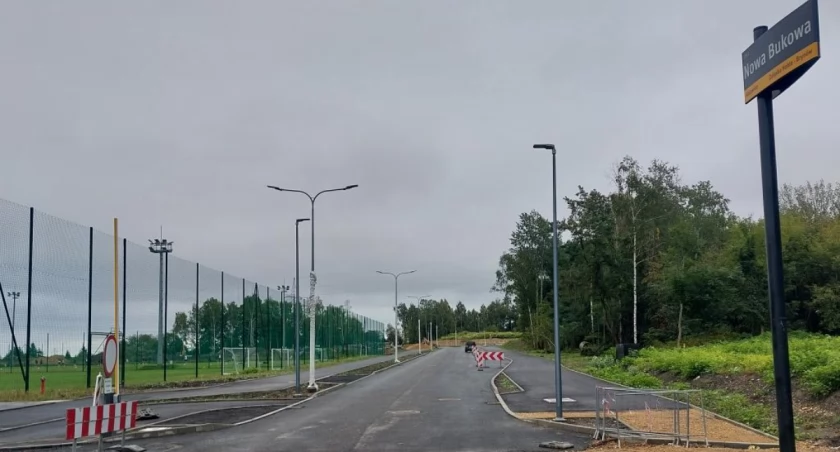

Miało być taniej i szybciej, a miejska inwestycja ma prawie półroczne opóźnienie i jest znacznie droższa niż wynikało to z rozstrzygnięcia przetargu i podpisanej umowy z wykonawcą. W trakcie budowy dróg wokół stadionu trzeba było dołożyć już ponad 34 miliony złotych.
Umowa z firmą NDI, która wcześniej wybudowała stadion miejski, została podpisana 10 kwietnia 2024 roku. Mniej więcej w maju tego roku powinien być gotowy etap II inwestycji, czyli część układu drogowego od strony ul. Bocheńskiego. Już na samym początku inwestycji było pewne, że nie uda się zakończyć budowy dróg przed otwarciem stadionu. Jednak Katowicka Agencja Wydawnicza utrzymywała, że prace zakończą się do połowy maja.
W październiku budowa dróg dojazdowych po wschodniej stronie obiektu będzie miała już 6-miesięczne opóźnienie w stosunku do pierwotnego terminu z umowy. To oznacza, że budowa dróg zajmie prawie dwa lata, a nie nieco ponad rok, jak wynikało z przetargu. W zamówieniu publicznym dużo niższe były także kwoty. Swoje oferty w przetargu złożyło czterech wykonawców. Kwoty wahały się od 68,7 mln zł do 101,3 mln zł. Katowickie inwestycje oszacowały koszt budowy układu drogowego dla stadionu na 99,8 mln zł. Oznaczało to, że trzy z czterech złożonych ofert mieściły się w budżecie na ten cel.
Zgodnie z warunkami przetargu, oceny ofert miejska spółka dokonywała według dwóch kryteriów. Pierwsze to cena (waga 60 %), a drugie - „doświadczenie osoby wyznaczonej do realizacji zamówienia jako kierownik budowy” (waga 40%). Najwięcej punktów przyznano ofercie konsorcjum firm NDI S.A. i NDI Sopot S.A., ponieważ jego propozycja była najtańsza. O ok. 6,1 mln zł tańsza niż oferta złożona przez spółkę Eurovia Polska S.A.
Jednak w trakcie budowy układu drogowego koszty rosły z miesiąca na miesiąc. Teraz budżet inwestycji przekroczył już kwotę najdroższej złożonej w przetargu oferty firmy RS-BUD Rafał Plewa, która wyniosła 101,3 mln złotych.
Powodów jest kilka, ale w skrócie można je określić jako dodatkowe prace zlecone przez miasto już na zaawansowanym etapie budowy. Jednym z powodów wzrostu kosztów była konieczność uzdatnienia podłoża. Okazało się, że układ drogowy jest budowany na obszarze, w którym wcześniej była prowadzona płytka eksploatacja górnicza. Jak zapewnia Dawid Kwiecień z Katowickiej Agencji Wydawniczej, te prace były „niemożliwe do przewidzenia na etapie tworzenia projektu”.
- To przede wszystkim usunięcie kolizji z infrastrukturą podziemną (która była niezinwentaryzowana, posadowiona na innych rzędnych niż na mapie lub też powstała po wykonaniu projektu), jak również prace wykonywane w odmiennych warunkach gruntowych (gruncie skalistym) oraz wymagane uzdatnienie podłoża, by usunąć występujące anomalie - informuje Kwiecień.
Poza tym, wbrew projektowi postanowiono wprowadzić zmiany w przebiegu drogi rowerowej. Miała zostać wybudowana bliżej stadionu, ale powstanie po wschodniej stronie ul. Bocheńskiego. Dodatkowo uznano, że sygnalizacje świetlne na węźle autostrady A4, które są zarządzenie przez GDDKiA, zostaną włączone w Inteligentny System Transportowy.
Wydaje się, że te dwie zmiany można było akurat przy opracowywaniu projektu przewidzieć. Tak samo jak budowę barier, które mają powstać nad autostradą, czyli na wiadukcie. Ma to zabezpieczyć pojazdy poruszające się A4. Panele nad balustrady wiaduktu mają uniemożliwić grupom kibiców na przykład rzucanie przedmiotów na drogę. Roboty dodatkowe obejmują także budowę dodatkowego odcinka drogi rowerowej w kierunku północnym oraz wykonanie oświetlenia na tym odcinku.
Jak informują Katowickie Inwestycje, prace obejmujące zakres pierwotny umowy mają zakończyć się do 19 października. Poziom zaawansowania prac wynosi 80%. Z kolei bariery na wiadukcie, odcinek rowerowej infrastruktury z oświetleniem to już roboty dodatkowe realizowane na podstawie aneksu z wykonawcą. Te mają się zakończyć do 19 listopada. Po tym zaczną się odbiory, które mają trwać do 12 grudnia.
Wartość inwestycji po uwzględnieniu robót dodatkowych to teraz już 103,5 mln zł brutto. Z tego 25,4 mln zł stanowią środki zewnętrzne z uzyskanego dofinansowania.
