Przebudowa fragmentu ul. Warszawskiej ma sprawić, że ta część centrum miasta stanie się bardziej zielona. Posadzonych zostanie 70 drzew (33 wysokie i 37 kolumnowe), około 2,5 tys. krzewów, 2,7 tys. sztuk bylin i prawie 200 pnączy.
Zanim to jednak nastąpi, wykonawca - firma Slesia Invest - musi zakończyć prace ziemne. A tu jest jeden duży problem. Chodzi o właściciela sieci gazowniczej, który przy okazji przebudowy, postanowił wymienić cześć swojej infrastruktury. Prace zostały wykonane, ale na razie tylko częściowo. - Jest problem z firmą, która to robi. Sieć jest nieszczelna, oni szukają tej awarii. To wpływa na nasze prace - mówił podczas czwartkowych obrad komisji transportu rady miasta Krzysztof Kamiński, wiceprezes firmy Silesia Invest.

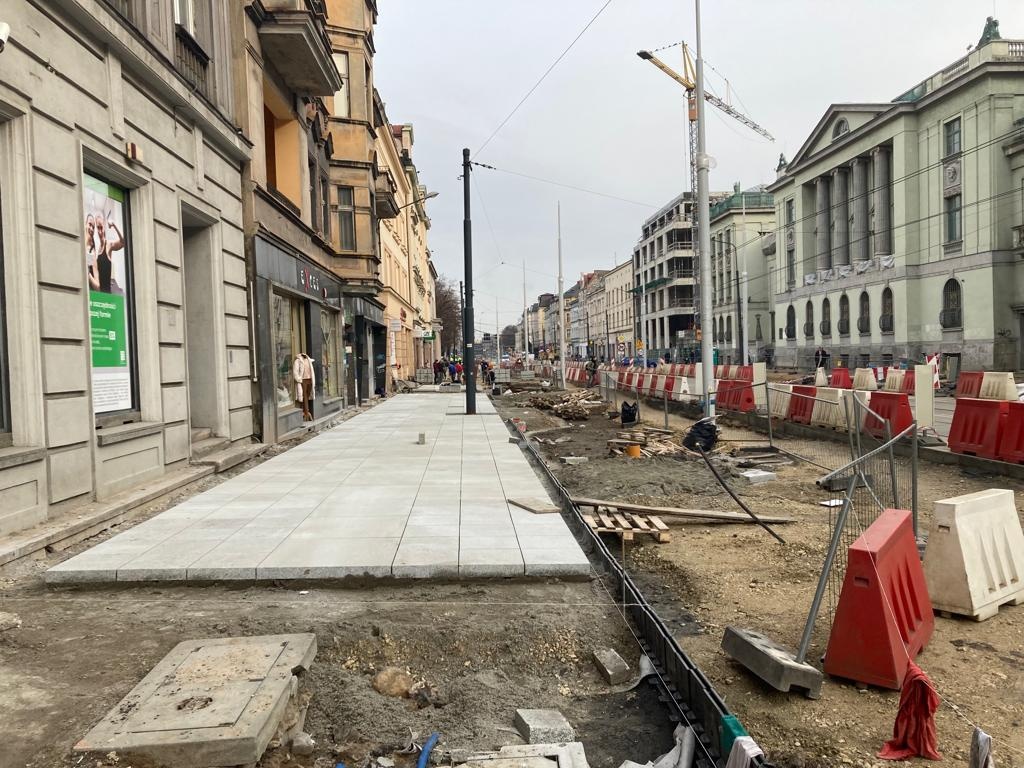

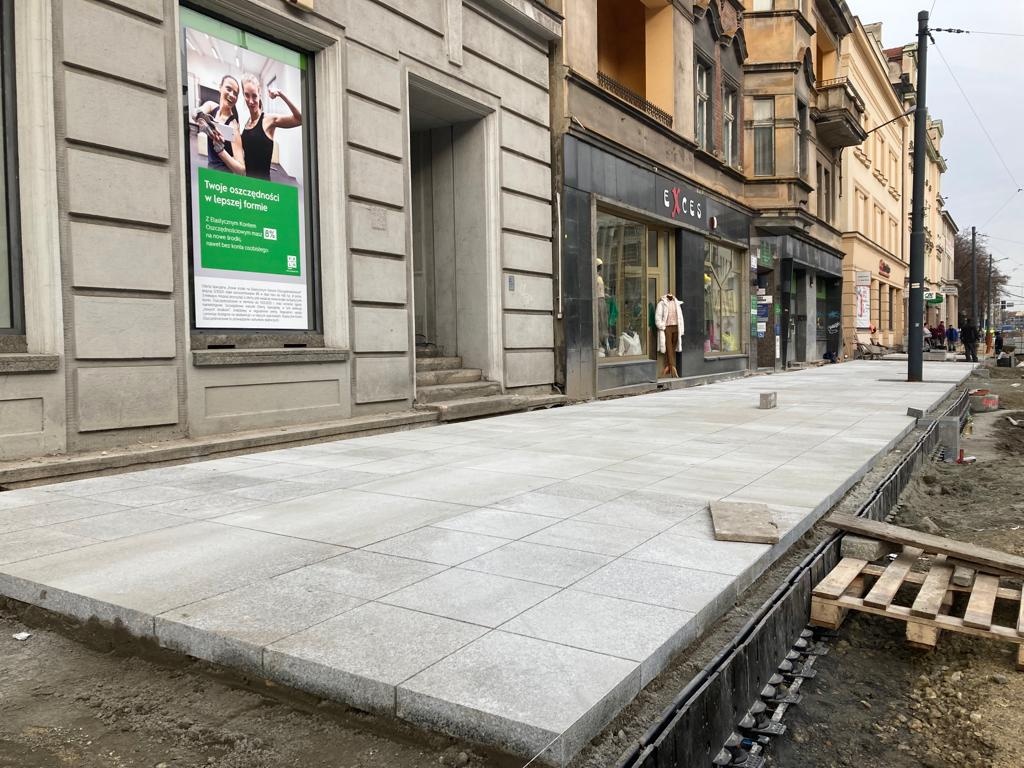

Dodawał, że cały czas trwają prace związane z przezbrojeniem terenu, z siecią kanalizacyjną, budową oświetlenia i przebudową sygnalizacji świetlnej. Rozpoczęły się też pierwsze roboty nawierzchniowe.

Sieć gazowa to nie jedyny problem. Okazuje się, że w projekcie przebudowy Warszawskiej zabrakło przyłącza lub przyłączy wodnych, które można będzie wykorzystać do podlewania roślin. Podczas obrad komisji zapytał o to radny Tomasz Szpyrka. - Rośliny posadzone na al. Korfantego są podlewane z beczkowozów. To powoduje pewne utrudnienia w ruchu. Czy na Warszawskiej zostanie to rozwiązane inaczej? - pytał radny.
W odpowiedzi usłyszał, że automatycznego nawadniania nie będzie, bo w projekcie zostało przeoczone przyłącze wodne. Mówiąc wprost, nikt o nim nie pomyślał, choć później, już w trakcie prac, próbowano ten błąd naprawić. - Trzeba zrobić projekt takiego przyłącza i uzyskać pozwolenie na budowę. Rozbiliśmy się o tematy proceduralne. Teraz jest ostatni moment, żeby się tym tematem zająć, bo za chwilę wchodzimy z nawierzchnią - mówił Kamiński.
Przyłącze to studnia wodociągowa. Można do niej podłączyć system rurek, który następnie automatycznie metodą kropelkową będzie nawadniał drzewa, krzewy i byliny.
- Będziemy jeszcze rozmawiać z Katowickimi Wodociągami, żeby zrobić przyłącze do rozprowadzania wody - powiedział radnym Mieczysław Wołosz, dyrektor Zakładu Zieleni Miejskiej.
Z naszych informacji wynika, że ostatecznie przyłącze zostanie wykonane.
Jeśli ta sprawa oraz prace gazowników nie wpłyną znacząco na przebieg robót, to przebudowa ul. Warszawskiej zakończy się w lipcu tego roku.
